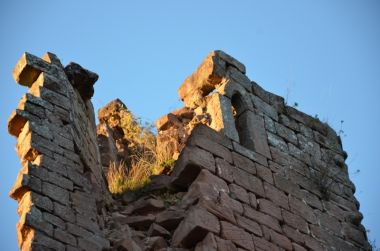

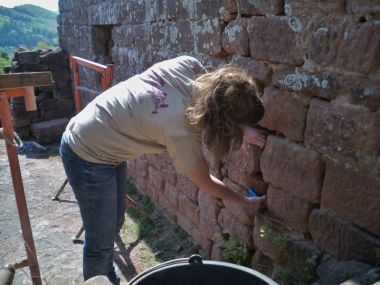

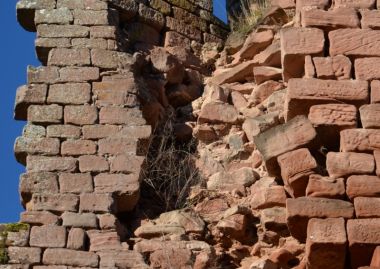

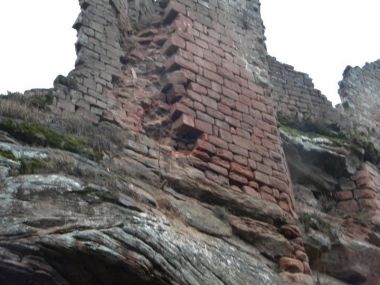

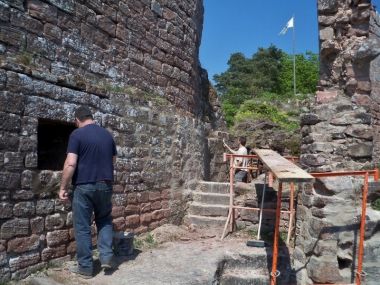

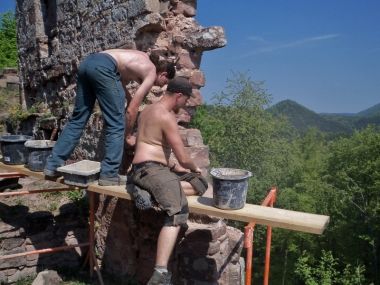

Secteur 17 Logis seigneurial rocher Nord restauration des murs et de son escalier d'accès 04/2011 Profitant du long week-end pascal et du nombre important de membres présents, nous avons commencé à consolider le mur Est du logis Nord côté intérieur : le parement était sur le point de s'effondrer. Nous en avons également profité pour réaliser une intervention sur un pan de mur du côté Ouest du logis Nord, comportant une cheminée. Nous avons comblé une brèche qui risquait elle aussi de déstabiliser le mur, puis nous avons fait les joints sur quelques mètres carrés, dont la cheminée. Une consolidation plus complète devrait être effectuée l'année prochaine lorsque les autorisations auront été reçues. Tous les arbres ou arbustes côté Ouest du rocher Nord ont été coupés fin avril. 09 2011/10 2011 Un parement de mur côté intérieur versait dangereusement. Il n'aurait pas survécu à l'hiver. Nous avons préalable. En deux week-ends, le mur était déposé et reposé (une soixantaine de pierres). Nous avons également consolidé l'arrachement de l'autre mur côté Est afin de le protéger de l'hiver avant les travaux de l'année prochaine. 03/2012 Nous avons jointoyé le parement intérieur Est du logis Nord qui avait été déposé et remonté l'année dernière dans l'urgence. 11/2013 Nous avons déménagé un tas de pierres et dégagé une partie de l'ouverture qui donne dans la pièce troglodytique sous le logis. Il y avait au Moyen-âge une trappe dont la feuillure est bien visible. La trappe avait été remplacée par une pierre à bosse du donjon. Nous avons décidé de l'enlever pour poser une grille en métal qui permet au visiteur de passer dessus. |
Secteur de travaux suivant >>>> |

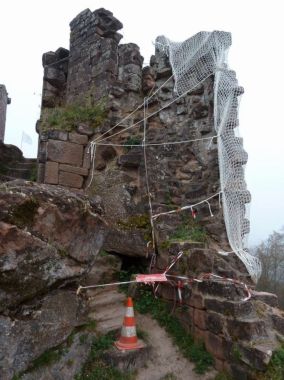

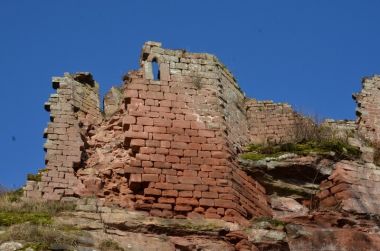

Secteur 17 Logis seigneurial rocher Nord restauration du chaînage d'angle Un permis de construire n° 067 083 13 E 0005 accordé par la DRAC le 26 septembre 2013 concernant le chaînage d'angle du haut logis Nord. 01/2014 Un rendez-vous a été fixé avec l'échafaudeur, un autre avec le cordiste qui va ceinturer le mur en rappel avant la Le 4 janvier 2014, le devis a été signé par Jacques ; ça y est, nous voilà lancés officiellement dans l'aventure de ce chantier spectaculaire. 04/2014 Pendant deux jours, deux cordistes ont emmailloté le logis Nord avec un filet pour éviter que des pierres ne tombent. Il sera démonté lorsque l'échafaudage aura été installé. 07/2014 Chantier du chaînage d'angle par l'entreprise Thomas Vetter de Neuwiller-lès-Saverne. Le 1er juillet, le chantier tant attendu démarre enfin. L'entreprise Thomas Vetter a apporté les paquets d'échafaudages à l'aide d'un Maniscopic qui est passé tout juste sur la piste créée par l'association. L'équipe d'échafaudeurs a commencé à assembler les tubes dès que certaines pierres gênantes ont été enlevées par les bénévoles présents. Claude Salaün de l'entreprise « Entrepose » a mis une dizaine de jours pour tout installer. L'ensemble fait penser à une immense cage. Pour résister à un éventuel effondrement du mur pendant l'intervention Vinrent ensuite l'équipe de Thomas Vetter : Yves, Jonathan, Edern, tous tailleurs de pierre. Le système pour acheminer les matériaux est assez complexe : deux palans sont accrochés : l'un à un niveau intermédiaire, l'autre à un Première étape : démonter les pierres sur le point de tomber et purger le vieux mortier. Deuxième étape : consolider ce qui est encore valable en comblant les joints, les brèches et les trous profonds à l'intérieur des murs. Troisième étape : commencer à rebâtir les pierres de chaînage d'angle tombées en 1984 et retrouvées par l'association. Retailler à neuf des originaux trop abîmés (voir août). Quatrième étape : recréer toute la petite salle à l'intérieur de ce mur, avec repose de la petite porte d'accès et de la belle fenêtre ogivale (voir septembre). Dernière étape : faire tous les joints au mortier de chaux et brique pilée pour une belle finition (voir septembre). Pour rappel, l'association avait lancé une souscription en février 2012 pour sauver ce pan de mur de 700 ans. Suite à la sécheresse de 1976, toute la chaîne d'angle à bosses est tombée au milieu des années 1980, puis encore une quarantaine de moellons en 2008, cinq en 2011 et deux en janvier 2014. 08/2014 En accord avec l'entreprise, l'association utilise leur échafaudage pour consolider tous les pans de murs perchés à différentes hauteurs du rocher. Plusieurs morceaux étaient sur le point de s'effondrer. L'équipe de Thomas Vetter nous prolonge d'ailleurs des portions d'échafaudage (bénévolement) pour que nous puissions travailler en toute sécurité. A l'extrémité Sud du rocher, La terre et les racines ont été enlevées. Les pierres qui versaient dangereusement ont été numérotées, déposées puis remontées à la même place. Jointoiement d'un mur en partie basse du rocher après l'avoir purgé. Dépose et remontage un renfort de rocher à mi-hauteur. Début août, l'équipe de tailleur de pierre commence à remonter les pierres d'angle stockées par l'association. Néanmoins, certains blocs trop abîmés nécessitent d'être retaillés à neuf. Puis fin août, elle s'attaque à la partie haute du mur avec le nettoyage de la petite pièce s'ouvrant sur la fenêtre romane. 09/2014 Suite des travaux sur la façade Est du rocher Nord pour profiter au mieux de l'échafaudage de l'entreprise (directive de la DRAC). Une équipe termine de jointoyer le mur en partie basse du rocher. Une autre continue de travailler sur la consolidation du mur de l'escalier et sur celui qui se trouve à l'extrémité Sud du rocher. Nous avons également jointoyé l'intérieur du réduit avec la fenêtre romane et sa face extérieure côté Ouest. Du côté Est du rocher, une petite partie de celui-ci a été nettoyée et des pierres qui risquaient de tomber ont été déposées. La sympathique équipe met les bouchées doubles pour finir à temps. Le 17 septembre, les ouvriers Yves, Jonathan, Edern et Pierre ont terminé le travail de jointoyage, le 18, l'échafaudage commence à être démonté et le 26, il n'en reste plus rien. Le chantier s'est très bien passé et le résultat est grandiose, à la hauteur de nos espérances. Un grand merci pour leur investissement dans cette belle aventure. Ils nous ont promis de revenir ponctuellement pour nous Le 27 septembre 2014 fin des travaux. Toute cette opération a pu s'accomplir grâce au dévouement des membres de l'association, dont Patrick Claude qui a fait une grosse partie des démarches administratives pour lancer le projet. Nous remercions chaleureusement toutes les personnes qui nous ont soutenues financièrement pour que ce joyau de 700 ans puisse encore veiller longtemps sur le château et ses alentours. Ci-dessous le détail du budget du chantier du haut-logis seigneurial Nord. Montant total : 116 068,20 € Région Alsace : 24 180,88 € (25 %) Conseil Général du Bas-Rhin : 40 488,46 € (30 %) Direction Régionale des Affaires Culturelles : 23 136,26 € (20 %) Propriétaire du site : 20 000,00 € (17 %) Le reste étant à la charge de l'association Cun Ulmer Grün qui a pu récolter de l'argent grâce à la souscription lancée en |

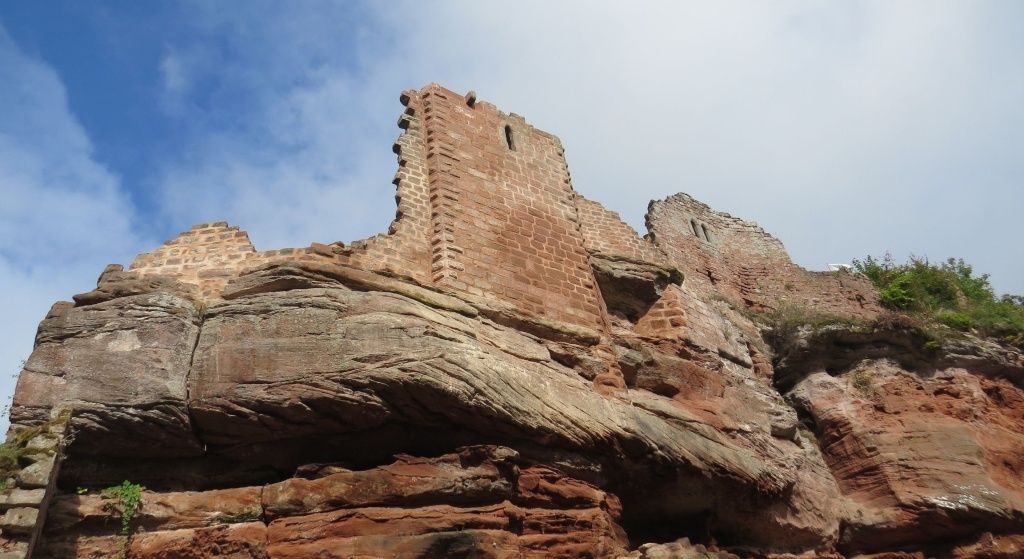

Secteur 17 Logis seigneurial rocher Nord |
Secteur 17 Logis seigneurial rocher Nord restauration des murs et de son escalier d'accès |

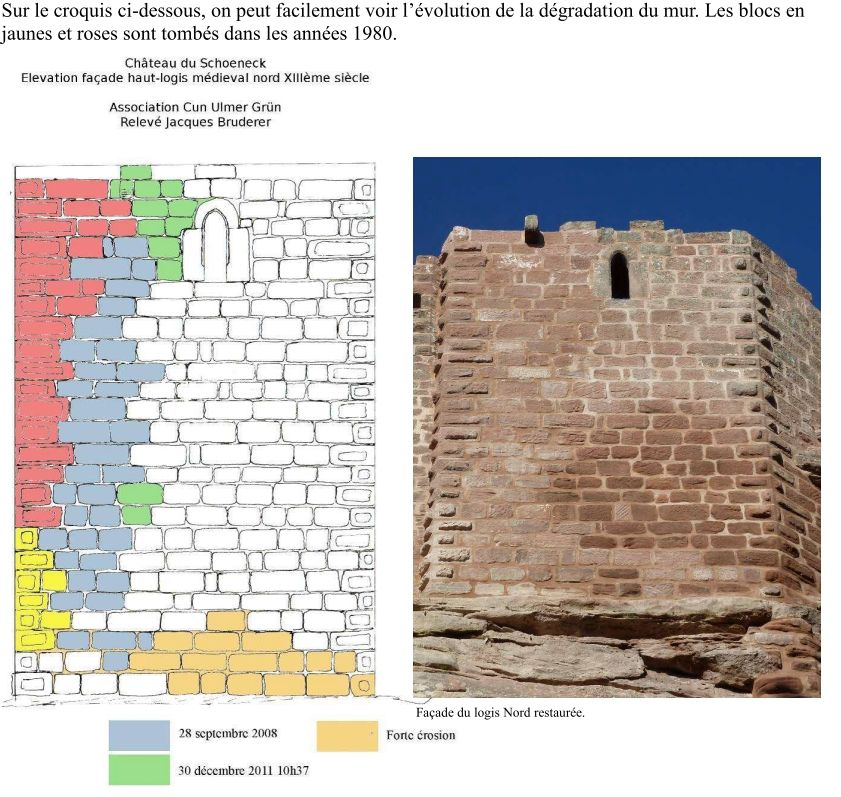

Secteur 17 Logis seigneurial rocher Nord restauration du chaînage d'angle |
